Мәжіліс депутаттары Астана маңындағы жаңа жылу электр станциясының құрылысын тексерді

Мәжіліс депутаттары Астана маңындағы жаңа жылу электр станциясының құрылысын тексерді

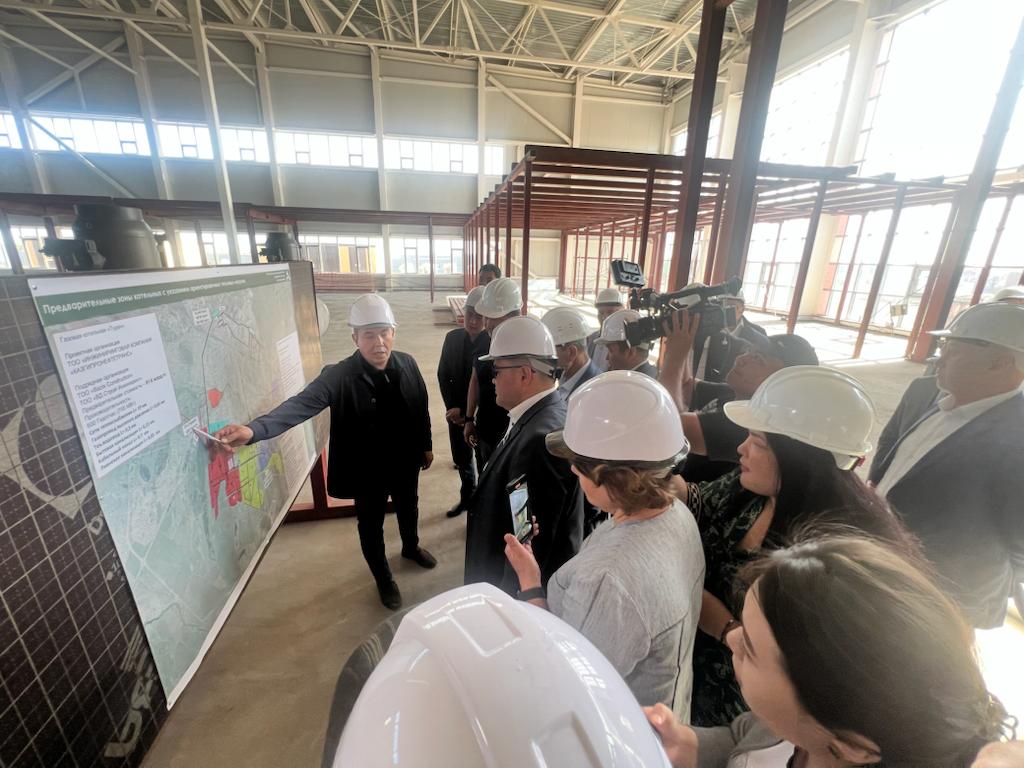

Астана, 3 шілде. Бүгін Парламент Мәжілісінің депутаттары Мәди Такиев, Павел Казанцев, Дүйсенбай Тұрғанов, Татьяна Савельева, Дәулет Мұқаев және Самат Нұртаза «Оңтүстік-Шығыс» қазандығының газ жылу станциясының құрылысына барды. Бұл нысан «AMANAT»партиясының сайлауалды бағдарламасын орындау бойынша Жол картасын іске асырудың бір бөлігі болып табылады.





Қажетті инженерлік инфрақұрылымы бар «Оңтүстік-Шығыс» газ жылу станциясының құрылысы 2022 жылы басталды. Қазіргі уақытта құрылыс-монтаж жұмыстары жүзеге асырылуда. Ағымдағы жылдың соңына дейін «Оңтүстік-Шығыс» мемлекеттік техникалық қызметпайдалануға беріледі деп жоспарлануда. Елордада салынып жатқан Жылу электр орталығы-3қосымша қолданыстағы жылу тапшылығын жабуға мүмкіндік беретін үш жаңа газ қазандығының құрылысы жоспарланған. Партия оның сапалы және уақтылы аяқталуын қамтамасыз ету үшін құрылыс процесін қатаң бақылайды.







 Қаланы қамтамасыз ететін екі Жылу электр орталығы да ескі және жаңғыртуды қажет етеді. Бес жылдан бері құрылыс жұмыстары жүргізіліп келе жатқан Жылу электр орталығы-3  ерекше маңызды мәселе. Бұл жобаның техникалық және қаржылық аспектілері шешілді және біз барлық үш электр станциясының жай-күйін білу үшін алдағы күндері алалған жылу электр орталығына баруды жоспарлап отырмыз. Бұл мәселе өте маңызды және оны мүмкіндігінше тезірек шешуге ниеттіміз. Бүгінгі қазандықты тексергеннен кейін, астаналықтар қыс маусымында жылу мәселесінетап болмайтынын сенімді түрде айта аламын, – деді Мәжіліс депутаты Павел Казанцев.






«
Қазстройподряд» ЖШС Бас директорының орынбасары Әділхан Әбілдиннің айтуынша, «Оңтүстік-Шығыс» мемлекеттік техникалық қызмет құрылысы қарқынды жүріп жатыр.

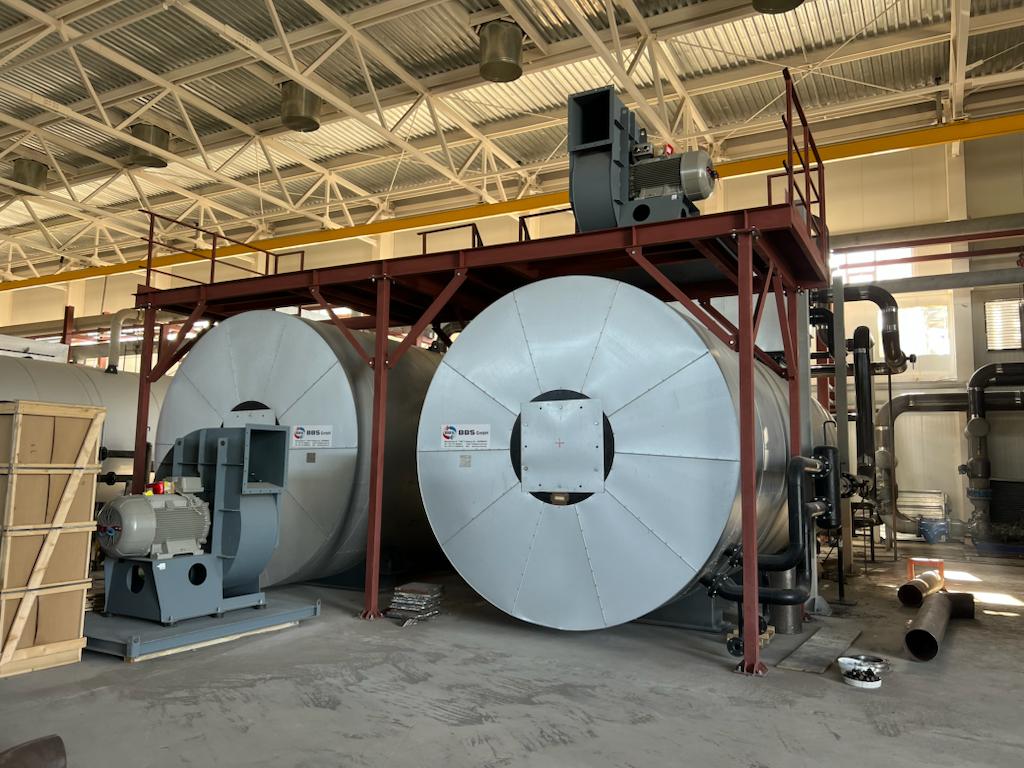

 Біз бұл жүйені биылғы жылыту маусымының басында қосуды жоспарлап отырмыз. Қазан айында 190 Гкал жылу жіберіледі. Бұл жүйе тәуелсіз, сондықтан қазандықтар өздігінен жұмыс істейді. Құрылыс-монтаж жұмыстары аяқталғаннан кейін жылу жүйесін қалаға қосамыз. Сол жағалау аймағын қамту көзделуде. Әрі қарай, біз жылу электр орталығынан суды қыздырамыз. Қазір жұмыстың 40% орындалды, қазан айына дейін үлгереміз, – деді Әділхан Әбілдин.

Мәжілісмен Дүйсенбай Тұрғанов сарапшылардың бағалауы бойынша, салынып жатқан «Оңтүстік-Шығыс» қазандығы 4 миллион текше метр тұрғын үйді жылумен қаматамсыз ету мүмкіндігіне ие.

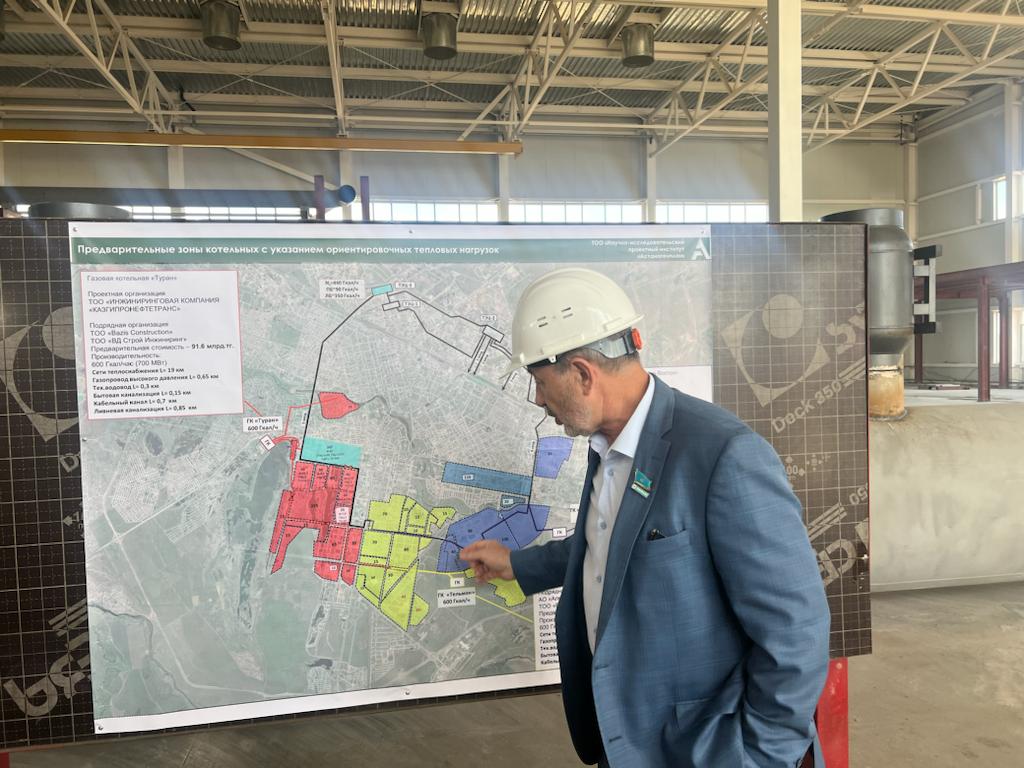

 Соңғы жылдары жылу беру үшін су тапшылығы мәселесін шешу бойынша шаралар қабылданды. Қазіргі уақытта бүкіл қаланы қамтамасыз ете алатын жеткілікті жылу ресурсы бар. Қала мен газ қазандығы арасында жылу құбырының құрылысы жүргізілуде. Бұл жобаны екі ай ішінде аяқтауға уәде етілген, – деді депутат.

Жалпы жылу станциясы 2023 жылдың қараша айына дейін пайдалануға берілуі тиіс. «Оңтүстік-Шығыс» мемлекеттік техникалық қызмет жалпы қуаты 350 Гкал құрайды.







Павел Казанцев атап өткендей, алдағы күндері мәжілісмендер тұрғын үй және өнеркәсіп секторларындағы су қысымының тапшылығы мәселесінің қалай шешілетінін білу үшін сумен жабдықтау нысандарына барады. Ол үшін барлық қажетті техникалық шешімдер, жабдықтар бар, қаржыландыру мәселесі шешілген. Қала тұрғындары шілде айында жағдайдың оңтайланғанын сезінуге тиіс.



Мәжілістің баспасөз қызметі

03.07.2023

Ұқсас жаңалықтар

Топ жаңалықтар

1
Жасанды интеллект Президенттің ақыл-ой деңгейін тексерді
Show more
smi24.kz - 2024-03-18 1096
2
Өркенді қала-қуатты өңірге жетелейді
Show more
Дахан Шөкшир - 2023-06-02 7142
3
Желтоқсан батырлары—саяси қуғын-сүргін құрбандарының бірі
Show more
Сұхбаттасқан Шаргүл Қасымханқызы - 2023-06-02 10994
4
Қарағандыда саяси қуғын-сүргін және ашаршылық құрбандарын еске алу күні өтті
Show more
- 2023-06-01 7206
5
Қарағандыда “Қасіретті КарЛаг” Республикалық жыр мүшәйрасы өтті
Show more
- 2023-05-31 7351
